Измерение результатов/качества исполнения проекта

Если сложно измерить продвижение проекта, попытайтесь измерить его качество. Были ли болты, стягивающие металлические балки, закреплены правильно? Прочны ли все сварные швы? Как это определить?

Качество — сложнейшая переменная с точки зрения контроля. И больше всех страдает от последствий. Часто стоимости проекта и расписанию работ уделяется так много внимания, что качество приносится в жертву. Последствия могут быть ужасающими, вплоть до судебных исков к компании за ущерб, понесенный заказчиком в результате некачественных работ.

Руководители проектов обязаны уделять этой переменной — качеству — особое внимание, несмотря на сложность отслеживания и контроля.

Контроль методом определения освоенного объема.  Одно дело — любой ценой обеспечить выполнение сроков проекта. Другое — добиться того же по разумной цене. Контроль стоимости проекта предполагает сохранить его в пределах
установленного бюджета с одновременным соблюдением сроков проекта и обеспечением качества.

Системой такого контроля является разработанный в 1960-х годах метод анализа освоенного объема.Он позволял правительственным органам решать, может ли подрядчик получить оплату за уже выполненную работу. Постепенно этот метод начали применять и за пределами правительства. Сегодня он считается корректным способом мониторинга и контроля практически любого проекта. Иногда его упрощенно называют методом анализа отклонений.

Анализ отклонений дает руководителю проекта возможность идентифицировать проблемные точки и предпринимать корректирующие действия.

Для понимания сути этого метода полезно усвоить следующие определения.

  • Отклонение по стоимости. Сравнение освоенных объемов работы и ее фактической стоимости.
  • Отклонение по срокам. Сравнение освоенных и плановых объемов.
  • Стоимость запланированных работ, указанная в бюджете. Бюджетная стоимость работ или уровень усилий, которые планировались в указанный период.
  • Реально выполненный объем работ, указанных в бюджете. Фактически выполненный в указанный период объем работ или уровень предпринятых усилий, предусмотренных в бюджете. Данный показатель называется ещеосвоенным объемом. Освоенный объем — это стоимость выполненного объема работ в плановых (сметных) ценах, то есть сколько по плану должен был стоить тот объем, который выполнен фактически.
  • Фактическая стоимость выполненных работ.Объем денежных средств (или усилий), фактически затраченных на завершение данных работ в указанный период.

Что касается объемов возможных отклонений, могут быть установлены пороги, по достижении которых извещения об их возникновении должны быть направлены вышестоящему руководству.

Отклонение по стоимости = Реально выполненный объем работ, указанных в бюджете –
Фактическая стоимость выполненных работ, указанная в бюджете. Отклонение — любое нарушение плана. Объединяя отклонения по стоимости и отклонения по срокам, можно получить интегрированную систему, указывающую состояние параметров стоимость/сроки: Отклонение по срокам = Реально выполненный объем работ, указанных в бюджете – Стоимость запланированных работ, указанная в бюджете

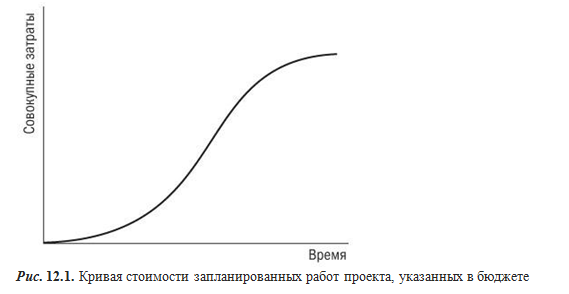

Анализ отклонений с использованием кривых расходов. Отклонения часто изображаются с помощью кривых расходов. На рисунке 12.1 представлена кривая стоимости запланированных работ проекта, указанных в бюджете. Она показывает совокупные затраты, запланированные по проекту, и называется иногда базовым планом.

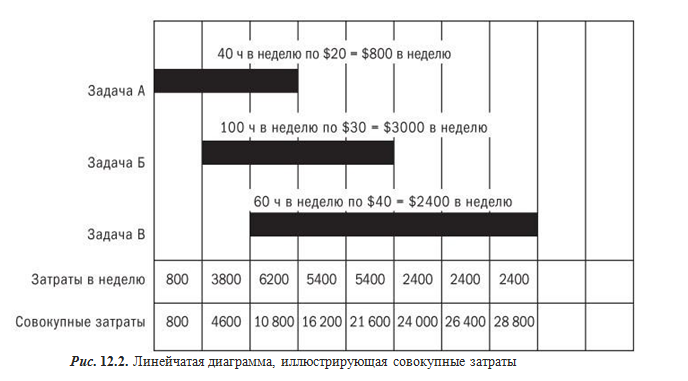

Если компьютерная программа не может обеспечить вас необходимой информацией, на рис. 12.2 показано, как можно рассчитать эту кривую вручную. Перед вами простая линейчатая диаграмма. На ней показаны три задачи. Для решения задачи А необходим недельный труд, то есть 40 рабочих часов стоимостью $20 в час.

Общие расходы на нее составят $800 в неделю. Задача Б требует затраты 100 рабочих часов по $30 в час, то есть всего $3000 затрат. Наконец, задача В требует затрат $2400, поскольку для ее решения нужно 60 рабочих часов стоимостью $40 за один час.

Внизу таблицы мы видим, что в первую неделю затраты на оплату труда составляют $800. Во вторую неделю выполняются одновременно задачи А и Б, поэтому затраты на оплату труда уже $3800. На третьей неделе выполняются все три задачи, так что затраты на оплату труда составляют уже сумму трех чисел, то есть $6200. Это недельные расходы.

Совокупные затраты рассчитываются путем прибавления расходов за каждую последующую неделю к предшествующему совокупному итогу. На рисунке 12.3 показана кривая расходов проекта, которая называется кривой стоимости запланированных работ проекта, указанных в бюджете (СЗРБ).

Поскольку она выводится прямо из расписания проекта, то представляет запланированные объемы и называется базовым планом. Так как контроль за ходом проекта осуществляется путем сравнения фактического его состояния с планом, то эта кривая может служить основой для контроля. С ее помощью руководитель проекта всегда может оценить его фактическое состояние.

Посмотрите на кривую, изображенную на рис. 12.4. На указанный период по проекту должно быть освоено $40 000 затрат на выполнение работ, указанных в бюджете (СЗРБ).
Фактическая стоимость выполненных работ (ФСВР) составляет $60 000. Эти цифры обычно дает бухгалтерский учет, и основываются они на учете рабочего времени, затраченного на проект.

Однако СЗРБ проекта равняется $40 000. Это означает, что проект отстает от расписания и расходы по нему превышают запланированные

На рисунке 12.5 показан другой вариант. В этом случае кривые СЗРБ и ФСВР практически сходятся в одной точке, на уровне $60 000. Это означает, что проект обгоняет расписание, но расходы по нему соответствуют фактически выполненной работе.

Следующий график демонстрирует иную ситуацию. На рисунке 12.6 кривые СЗРБ и ФСВР сходятся в точке $40 000. Это означает, что проект отстает по срокам, а затраты по нему ниже бюджетных. Однако поскольку менеджер потратил $40 000 и получил $40 000 освоенных объемов, расходы соответствуют тому, что было сделано. В данном случае
мы имеем дело с отклонением по срокам, но не по стоимости.

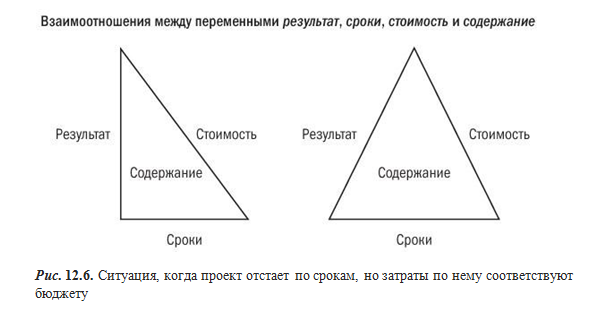

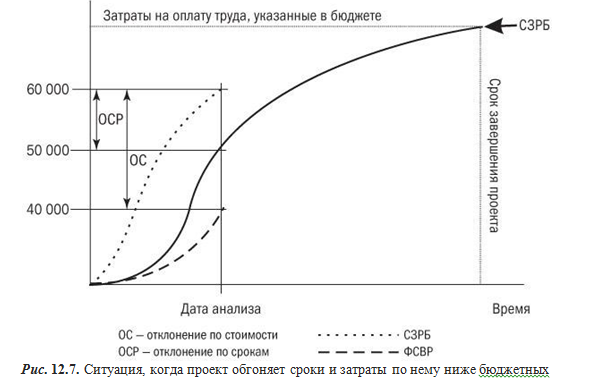

График на рис. 12.7 выглядит почти так же, как на рис. 12.4, но кривые СЗРБ и ФСВР имеют противоположное направление. Этот проект обгоняет сроки, а расходы по нему ниже запланированных.
